天天夜夜骑,日日操天天,亚洲不卡在线观看,日韩在线一二三区,青青青国产在线视频,欧美在线不卡,欧美成人精品二区三区99精品

  • 隴東報數字報

  • 掌中慶陽客戶端

首頁 >
“隴電入魯”工程重點配套電源——華能正寧電廠750千伏升壓站倒送電一次成功

分享到微信朋友圈

打開微信,點擊 “ 發現 ” ,使用 “ 掃一掃 ” 即可將網頁分享至朋友圈。

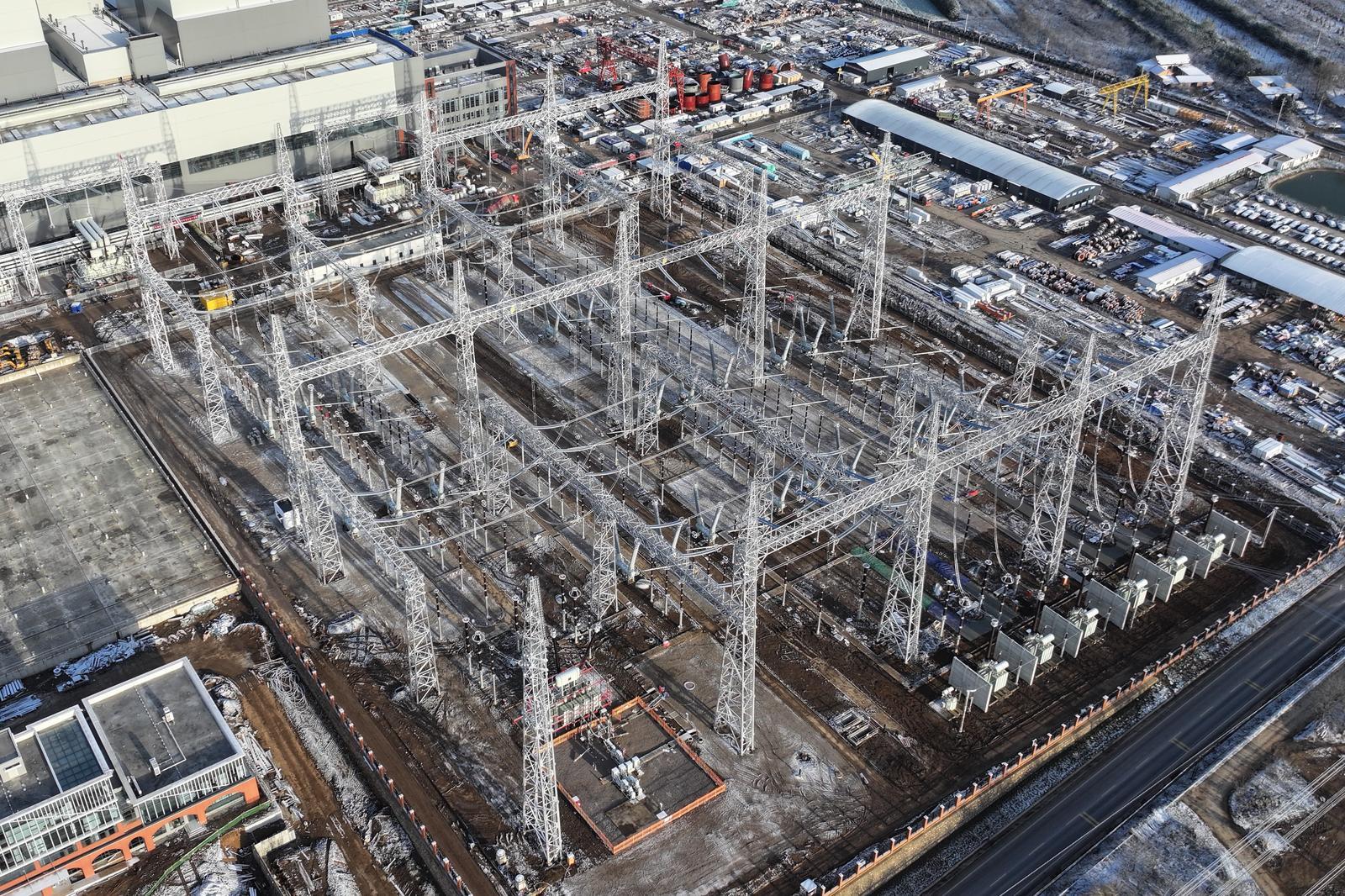

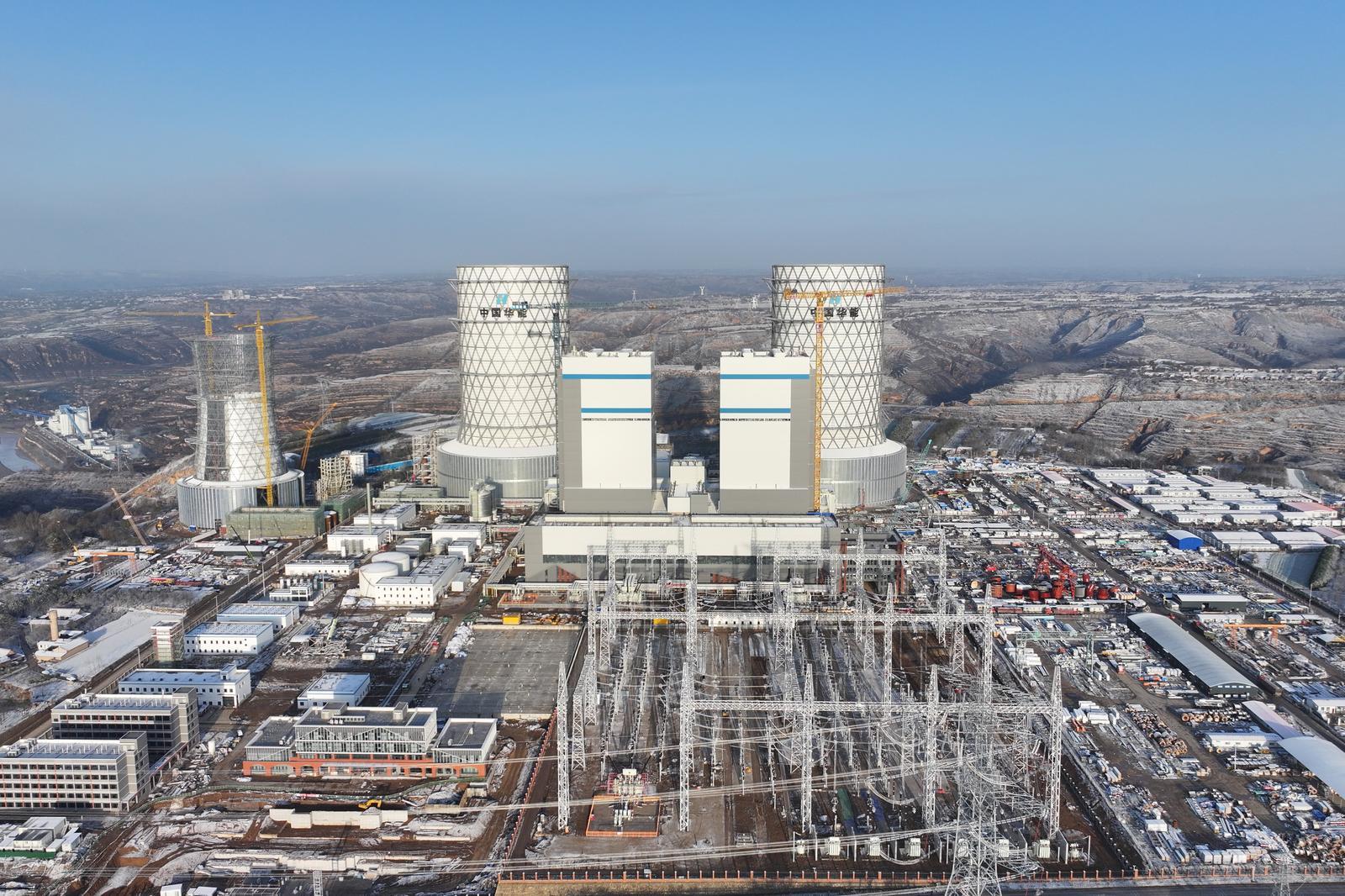

11月25日,華能正寧電廠750千伏升壓站倒送電一次成功,送出線路通道順利打通。

為確保750千伏升壓站成功倒送電,正寧電廠高度重視,成立專項工作組大力推進,積極與國網西北分部、甘肅電力公司兩級調度協調相關事項,組織召開專題會議,編制針對性施工調試方案,克服寒潮降雪不良天氣影響,集中力量突破升壓站建設及調試過程中堵點難點問題,如期完成倒送電前各項準備工作。倒送電過程中,各級人員堅守崗位,與隴東換流站密切配合協同,整個受電過程操作規范、嚴謹有序,各系統設備帶電運行穩定、參數符合規范要求。

據了解,正寧電廠750千伏升壓站,采用3/2斷路器接線方式、戶外敞開式中型布置,共三串8組罐式斷路器,接帶兩回出線,兩套發變組,一臺啟備變。兩臺機組分別以發電機-變壓器組單元接線方式接入廠內750千伏母線,出線以正慶Ⅰ線、正慶Ⅱ線兩回接入慶陽換流站,線路長度約52公里。電廠啟動備用電源取自750千伏系統,經#1啟備變降壓至110千伏供#01啟備變接帶廠用負荷。

華能正寧電廠,即華能正寧2×1000兆瓦調峰煤電項目,作為華能隴東綜合能源基地的重要組成部分,是“隴電入魯”工程重點配套調峰電源,建成后將發揮靈活調節和兜底保障作用,解決大規模新能源發電存在的間歇性和波動性問題,助力“隴電入魯”工程安全穩定運行。


編輯:袁乙琪責任編輯:袁乙琪
相關稿件
